発注側のプロジェクトリーダーにとって、ITは「専門家に任せる領域」と感じられがちです。しかし、CIO(最高情報責任者)の視点を知るだけで、予算の通し方、ベンダーとの交渉、経営層の納得感、そしてプロジェクトの成功確率が一段上がります。本記事では、非ITの発注側PLでも実践できる形で、CIOの責任・役割・権限、発注側PLの現場実務、そして最新アジェンダ(生成AI・クラウド・セキュリティ・内製化/レガシー刷新)までを現場目線で解説します。
Contents
非ITの発注側PLが押さえるCIOの責任・役割・権限を事業目線で具体例とポイント解説

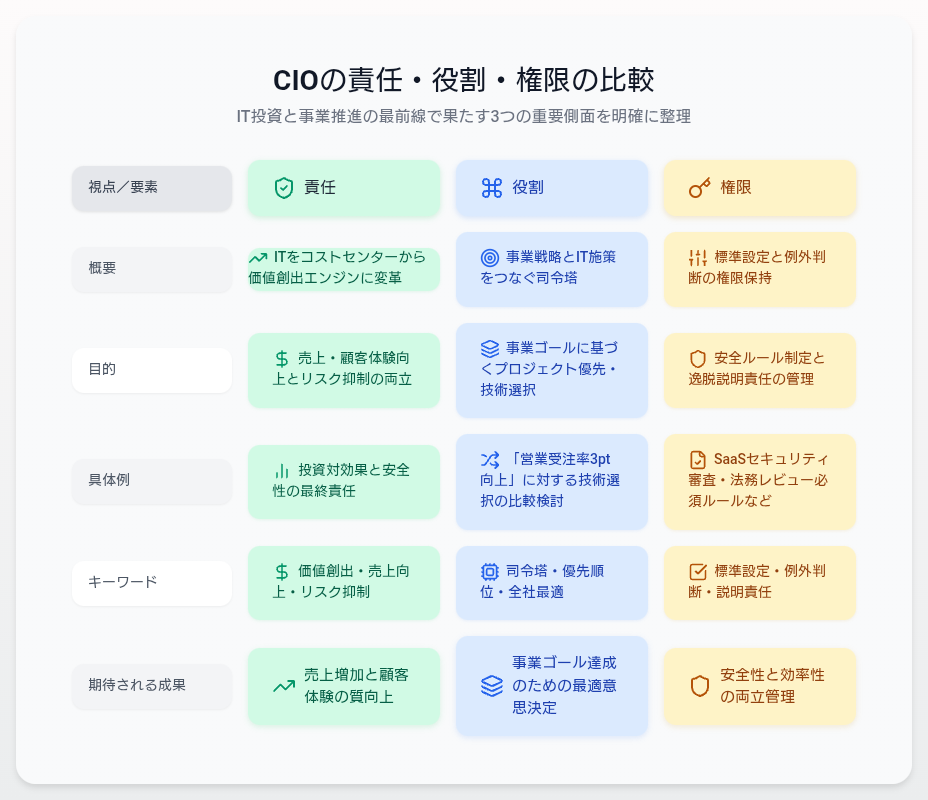

CIOの「責任」は、ITを“コストセンター”から“価値創出エンジン”に変えることです。簡単に言えば、IT投資で売上や顧客体験を良くしつつ、情報漏えい・停止・無駄遣いを抑える責任を負っています。経営から見れば「お金とリスクのバランスを取りながら、事業を前進させる責任者」です。このためCIOは、単なるシステム導入の許認可ではなく、投資対効果と安全性の両立に関する最終責任を担います。
CIOの「役割」は、事業戦略とIT施策を接続する司令塔です。営業強化や新規事業、コスト削減などの事業ゴールを軸に、どのプロジェクトを優先するか、どの技術を採用するか、全社最適で判断します。たとえば「営業の受注率を3ポイント上げたい」という目的に対し、SFA導入か既存CRM改善か、データ活用か、既存ルールの改定かを比較して選択します。技術の会話に終始せず、事業成果の会話に引き戻すのがCIOの役割です。
CIOの「権限」は、標準の設定と例外の判断にあります。ID管理やデータ区分、クラウド利用ルール、サプライヤ選定基準などを定め、逸脱には説明責任を求めます。たとえば「個人情報を扱うSaaSは必ずセキュリティ審査と法務レビューを通す」「クラウド費用はタグ付けして部門別に可視化」などのルールがそれです。これにより、現場のスピードと全社の安全・効率を両立します。
非ITの発注側PLにとって重要なのは、CIOと「意思決定の土俵」を合わせることです。CIOが重視するKPI(投資対効果、稼働率、障害件数、顧客満足、コンプライアンス)で話し、意思決定資料は“効果・コスト・リスク・代替案”をワンセットで提示しましょう。「この要件は放置すれば売上機会が月200万円失われます。代替案Bなら初期費用は50万円増だが運用は半分」など、事業数値で語るのがコツです。
もう一つのポイントは、権限境界の理解です。発注側PLが決められるのは“業務要件と優先順位”、CIOが決めるのは“アーキテクチャ標準やセキュリティ基準”、ベンダーが担うのは“具体的な実装”という区分が典型です。RACI(誰が責任者か、承認者か、協力者か、情報共有対象か)を最初に明文化すれば、後半の手戻りを大幅に防げます。
具体例でイメージを固めましょう。営業のSFA更新で「名刺管理AIの追加」を検討する際、発注側PLは“商談化率の向上根拠”と“運用負荷”を整理し、CIOは“個人情報の取り扱い”“ベンダーロックイン”“費用対効果”の観点で判断します。このときPLは「現場の手作業が週6時間減る」「個人情報は社内で暗号化、外部転送なし」「代替案の比較」を1枚でまとめ、CIOの意思決定を助けます。
発注側PLの実務:予算・要件・調達・契約・説明をつなぐ現場オペレーションとガバナンス・リスク管理まで

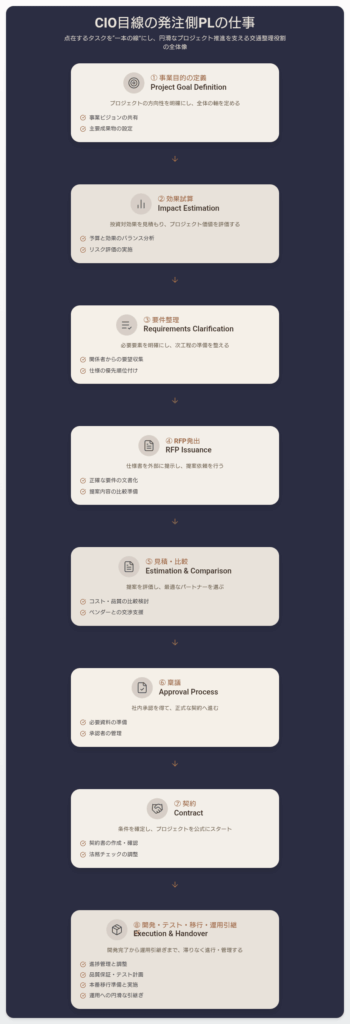

発注側PLの仕事は、点在するタスクを“一本の線”にすることです。事業目的の定義→効果試算→要件整理→RFP発出→見積・比較→稟議→契約→開発・テスト→移行→運用引継ぎという流れを、滞りなく接続します。各フェーズで必要な根拠と承認者を把握し、次フェーズの準備を前倒しで動かすのが肝です。すべてを自分でやるのではなく、関係者を適切に動かす“交通整理”の役割だと認識しましょう。

予算は“総額の正確さ”だけでなく“変動性の管理”が重要です。クラウドは利用量に応じて増減するため、月次のコスト見える化とアラート設定、予備費(10~15%目安)の確保が効きます。初期費(CAPEX)と運用費(OPEX)のバランス、3年TCO(総保有コスト)、撤退費(解約・移行コスト)まで含めて稟議に載せると、経営の納得感が一気に高まります。費用対効果は“売上増”“コスト減”“リスク低減”を分けて数値化しましょう。
要件は“業務要件→ユーザーストーリー→受け入れ条件”の順で粒度を整えます。「見積の承認ルートを短縮したい」という業務要件を、「営業として、承認状況をスマホで確認できることで、顧客訪問中に次の提案に移れる」といった利用者目線のストーリーに変換します。必須/望ましい(MoSCoW)を明確にし、非機能要件(性能・可用性・セキュリティ・バックアップ)を忘れないこと。標準機能に業務を合わせる“Fit-to-Standard”を基本に、カスタマイズは効果と運用負荷で厳選します。
調達・契約では、RFPで「目的・スコープ外・成果物・評価基準・制約条件」を具体にします。比較は価格だけでなく、実績、体制の経験、進め方(アジャイル/ウォーターフォール)、運用提案までを見ること。契約形態は、成果が明確な部分は請負、探索や運用は準委任を組み合わせるとリスクを抑えられます。知的財産、検収条件、変更管理、SLA(復旧時間・品質指標)、個人情報の取り扱いは必ず条項化しましょう。
説明責任の運び方もPLの腕の見せ所です。経営層には“1枚で意思決定できる資料”(目的、選択肢、判断ポイント、推奨案、リスク対策)を用意します。現場には影響範囲と訓練計画、ベンダーには要件の曖昧さと意思決定スケジュール、情報システム部には標準とのギャップと承認事項を明記します。ステアリングコミッティ(月1回など)で重要論点だけを扱い、日次/週次は進捗と課題の迅速解決に集中しましょう。
ガバナンスとリスク管理は“書き留めて、前に出す”が原則です。RAIDログ(リスク・課題・前提・依存関係)を週次で更新し、エスカレーション基準を決めておきます。品質ゲート(要件凍結、設計レビュー、セキュリティ審査、UAT合格、移行リハーサル合格)を通過しないと次に進めないルールにすると、後戻りを防げます。個人情報、外部接続、サードパーティの脆弱性は専門部門と早期に連携してください。最後に運用引継ぎ(SLA/問い合わせ/障害手順)まで含めた完了条件で締めましょう。
CIO最新アジェンダ:生成AI、クラウド最適化、セキュリティ、内製化とレガシー刷新の勘所
CIOが今、重点を置くテーマは“早く試し、無駄を抑え、安全に広げる”ことに集約されます。生成AIでの新価値創出、クラウド費用の最適化、加速するセキュリティ脅威への対処、内製化によるスピード向上、そしてレガシー刷新です。発注側PLは、これらを“現場の仕事の変化”に置き換えて説明・設計できると強いです。各テーマの要点を、意思決定に効く観点で押さえましょう。
生成AIは“ユースケースの目利き”が9割です。顧客対応の一次回答、提案書の雛形、自社データ検索(RAG)、テストケース自動生成など、価値とリスクのバランスが良い領域から小さく始めます。データの取り扱い方針(社外送信の可否、匿名化、ログ保存)、プロンプトの安全ガイド、出力の検証フローを先に定めると、現場への展開がスムーズです。PoCは期間・評価指標・次の意思決定条件を明確にし、成果が出たらガバナンスを前提に横展開します。
クラウド最適化は、FinOps(費用の見える化と最適化)を仕組み化するのが近道です。リソースにタグを付け、部門別コストをダッシュボード化、閾値でアラートを出すだけでムダは大きく減ります。リザーブドインスタンスや自動停止、スケールの見直し、不要リソースの棚卸しを四半期ごとに行いましょう。SaaSの重複契約(いわゆるスプロール)も監査対象に入れ、契約を集約・見直すと数%単位で効きます。
セキュリティは“入口・内部・出口”の3層で考えると整理できます。入口は多要素認証とゼロトラスト(信頼せず確認する設計)、内部は端末防御(EDR)と権限の最小化、出口はデータ持ち出しの監視と暗号化です。クラウドでは「責任共有モデル」を理解し、クラウド事業者の責任と自社の責任を分けて対策します。BCP/DR(災害対策)とインシデント演習は“年1回の筋トレ”と考え、連絡網と初動対応を固めておきましょう。
内製化は“全部を自分で作る”ことではなく、“意思決定と重要部分の手触り感を社内に持つ”ことです。プロダクトマネジメント(顧客価値に基づく優先順位付け)を内側に置き、ベンダーには実装と専門領域を任せる棲み分けが現実的です。ローコードや市民開発は、ガバナンス(標準、レビュー、脆弱性チェック)とセットで導入します。アジャイル契約(期間・チーム固定でスコープ柔軟)を使うと学習しながら前進できます。
レガシー刷新は“段階的な安全策”が肝です。現行維持(Keep)、乗せ替え(Rehost)、土台の置き換え(Replatform)、機能の作り直し(Refactor)の選択肢から、ビジネス効果とリスクでポートフォリオ化します。データ移行と並行運用、切替リハーサル、戻し手順(バックアウトプラン)を事前に準備しましょう。高コストな保守契約の見直しや、ライセンスの最適化も刷新効果に直結します。“いつ・何をやめるか(サンセット計画)”を最初から決めると前に進みやすくなります。
発注側PLがCIO視点を持つと、会議の質も、稟議の通り方も、ベンダーの動きも変わります。ポイントは、事業価値・コスト・リスクを同じ土俵に載せ、標準と例外を意識し、意思決定を速く安全に回すこと。今日できる一歩は、①目的と代替案を1枚に整理、②RAIDログを作成、③コスト見える化の初期設定(タグ・ダッシュボード)です。これだけでプロジェクトの“迷い”が減り、組織は前に進みます。CIOの考え方を味方に、現場から確実に成果を積み上げていきましょう。
