事業側のプロジェクトリーダー(PL)にとって、WBS(Work Breakdown Structure)は「ベンダー任せにしない進行管理」の土台です。成果物思考で全体像を分解し、部門間の境界条件を明確にすることで、見積差異や稟議遅延、工程抜けといった“よくある崩れ方”を未然に防げます。本稿では、事業会社の企画・業務側PLの視点で、WBSの基礎から具体テンプレート、粒度調整、依存関係の書き方、そして失敗回避までを、実務に直結する形で整理します。読み終わる頃には、明日からそのまま使えるWBSの型が手元に残るはずです。
Contents
事業側PLのためのWBS基礎:成果物分解の要点・境界条件・誤解の潰し方と作業分解構造の勘所
WBSは「成果物(アウトプット)を起点にプロジェクトを階層分解する」技法です。事業側PLにとっての肝は、機能や工程の列挙よりも、「何を完成させ、誰が受け入れ、どの条件で完了とみなすか」を明示すること。これにより、ベンダーとの範囲境界が明らかになり、上層部説明でも「成果物基準の進捗」を話せるため、説得力が増します。WBSはガントチャートの前段であり、スケジュールは「分解された成果物の並べ替え」に過ぎません。
成果物分解の要点は3つです。1つ目は名詞で書くこと(例:要件定義書、テスト計画書、研修教材)。2つ目は完了条件(Exit Criteria)を定義すること(例:承認ワークフローで部長以上の承認済み、レビュー指摘クローズ率100%など)。3つ目は入口条件(Entry Criteria)を明記すること(例:データオーナー選任済み、法務観点のリスクリスト提示済み)。この「入口・出口」のセットが、品質と進捗の双方を支えます。

境界条件の明確化は、事業側PLの最重要タスクです。例えば「データ移行」なら、抽出スクリプトはベンダー、データの正規性判断とクレンジング方針は事業側、といった責任分担をWBSの成果物レベルで切り分けます。同様に「UAT」は、テスト観点作成とケース承認は事業側、環境準備と不具合修正はベンダー、受付窓口はPMO、というように入口・出口・責任を付与し、曖昧さを潰します。
現場で多い誤解は「WBS=ガント」「WBS=TODOリスト」「WBS=PMだけの作業」です。WBSは成果物分解であり、ガントは時間配列、TODOは日次のこなし。WBSはプロジェクトの100%ルール(定義したスコープの100%を過不足なく含む)を担保するため、ベンダー・業務側・法務・セキュリティ・経理を巻き込み、共通言語に落とし込む場で作ります。これにより「言った言わない」が起きにくくなります。
作業分解構造の勘所は、深掘りしすぎないことです。目安は「最下層タスクが1〜10営業日で終わる粒度」。1日未満はカンバン/TODOへ、2週間を超えるならさらに分割。分割軸は「成果物×工程×責任」で、たとえば「要件定義書(成果物)×レビュー(工程)×事業側承認(責任)」のように切ると漏れが出にくい。迷ったら「完了条件を書けるか」で粒度を判定します。
品質ゲートをWBSに埋め込むのもコツです。主要成果物には必ずレビューと承認のタスクを付け、チェックリストを添付。さらに「変更要求が出た際のWBS更新」までをWBSに含めます(メタWBS)。進捗会議では「出口条件満足率」を基準に評価し、色分け(緑=満足、黄=リスク、赤=未満足)を合わせて運用すると、管理の透明性が上がります。
表:成果物分解の勘所(抜粋)
| 観点 | 具体ポイント | ありがちな落とし穴 |
|---|---|---|
| 成果物名 | 名詞で記述、バージョン管理前提 | 動詞で曖昧化(例:検討する) |
| 入口条件 | 前提承認・環境・人の準備 | 準備未了のまま着手 |
| 出口条件 | レビュー・承認・品質基準 | 「できた」自己申告で完了扱い |
| 分割粒度 | 1〜10営業日・100%ルール | 粒度バラバラ・工程抜け |
| 責任分担 | 事業/IT/ベンダーの役割明記 | “誰も持たない”タスク |
| 変更対応 | 変更要求→WBS反映の手順化 | スコープ変更が影響未反映 |
要件定義〜リリースのWBS具体例:事業側PL用テンプレートと作り方・粒度調整と依存関係マッピング

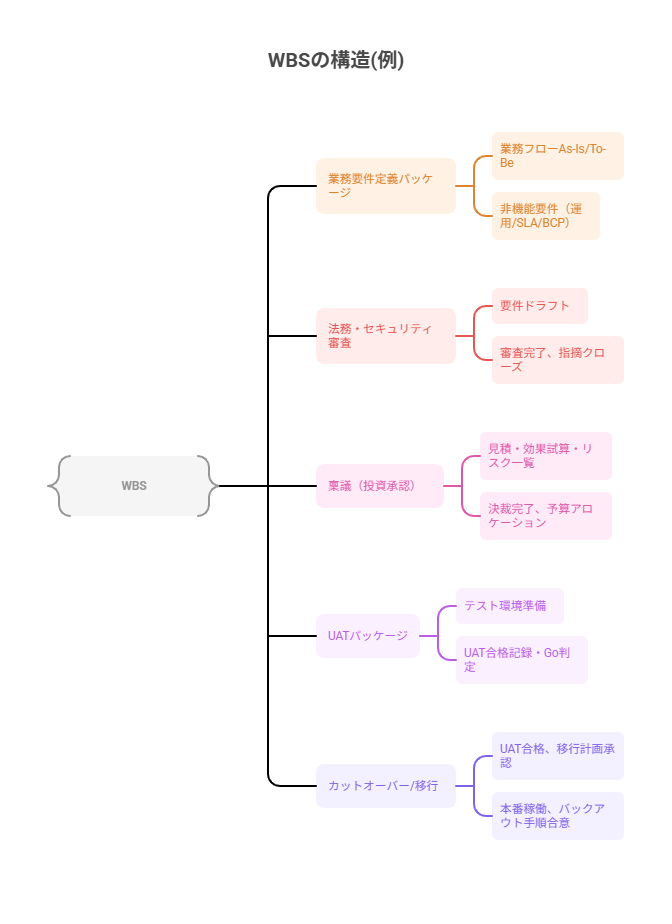

一般的なデジタル案件は、企画合意→要件定義→基本/詳細設計→開発→テスト(単体/結合/総合)→UAT→移行→リリース→ハイパーケアの順で進みます。事業側PLに固有の成果物として、業務要件(非機能含む)承認、部門合意メモ、法務・セキュリティ審査記録、稟議書、SLA/運用受入条件、教育計画、コミュニケーション計画、カットオーバー判定記録などがあります。これらをWBSの最上位階層に並べ、その下に工程別のタスクをぶら下げると、全体像が掴みやすくなります。
まずは次のテンプレートでWBSを作成してください。列は「成果物基準」で固定し、入口/出口条件を必須にします。見積は暫定値でよく、依存関係はFS(Finish to Start)などの記号で簡潔に表します。担当は「事業/IT/ベンダー/PMO/法務/セキュリティ/経理」など機能単位で記述し、後で担当者名に落とし込みます。
| WBS ID | レベル | 成果物/タスク名 | 担当 | 入口条件(Entry) | 出口条件(Exit/完了基準) | 見積(d) | 依存 |
|---|---|---|---|---|---|---|---|
| 1 | 1 | 業務要件定義パッケージ | 事業 | 企画承認、関係者アサイン | 要件定義書v1.0部長承認 | 10 | |
| 1.1 | 2 | 業務フローAs-Is/To-Be | 事業 | 現行資料収集済み | To-Be合意メモ署名済み | 5 | 1 FS |
| 1.2 | 2 | 非機能要件(運用/SLA/BCP) | 事業/IT | 運用組織案提示 | 非機能要件承認記録 | 4 | 1 FS |
| 2 | 1 | 法務・セキュリティ審査 | 法務/セキュ | 要件ドラフト | 審査完了、指摘クローズ | 6 | 1.2 FS |
| 3 | 1 | 稟議(投資承認) | 経理/事業 | 見積・効果試算・リスク一覧 | 決裁完了、予算アロケーション | 8 | 2 FS |
| 4 | 1 | UATパッケージ | 事業/PMO | テスト環境準備 | UAT合格記録・Go判定 | 7 | 3 FS |
| 5 | 1 | カットオーバー/移行 | PMO/ベンダー | UAT合格、移行計画承認 | 本番稼働、バックアウト手順合意 | 5 | 4 FS |
具体例として、要件定義のWBSをもう一段崩しましょう。業務フローTo-Beは、関係部署ヒアリング→ドラフト作成→レビュー会→合意形成→承認ログ化、の5つに分けると1〜2週間で完了できます。非機能要件は、運用体制案作成→SLA案→監視/アラート要件→BCP/DR要件→レビュー/承認と分けると漏れが減ります。これらは全て「承認記録(Exit)」を伴わせておくことが重要です。
粒度調整のポイントは、クリティカル経路上のタスクを細かく、それ以外は粗めにすることです。例えば稟議の準備はリードタイムが長く障害になりやすいので、前倒しで分割(資料ドラフト、事前説明、決裁ラインレビュー、最終決裁)します。一方、開発ベンダー側の単体テスト詳細は、事業側WBSでは「成果物=単体テスト完了報告・品質メトリクス合格」を1タスクにまとめても運用上困りません。
依存関係のマッピングは、FS(終了→開始)、SS(開始→開始)、FF(終了→終了)を使い分けます。例えば「法務審査(FS)→稟議」は順番依存ですが、「UATテスト実行(SS)↔ 不具合修正」は並行開始があり得ます。移行準備と教育は「FF」関係(どちらもカットオーバー直前に終わる)で設計します。併せて「外部要因依存(決算期、繁忙期)」を注記して、暦リスクも見える化します。
WBSの作り方は、ワークショップ→ホワイトボード(付箋)→テンプレートへの転記→レビュー→ベースライン化、の5ステップが定番です。レビューには法務・セキュリティ・経理も招いて境界条件を確定。ベースライン後は、Jira/Trelloでタスクカード化しつつ、「WBSは成果物・依存の正」として週次で差分を同期します。進捗率は「出口条件の満足率」で測り、報告資料はWBSの階層をそのまま使うと、経営説明が通りやすくなります。
補足:依存関係の例(抜粋)
- 1.2 非機能要件合意 FS→ 2 法務・セキュリティ審査
- 2 審査完了 FS→ 3 稟議
- 3 稟議完了 FS→ 4 UAT計画承認
- 4 UAT実行 SS↔ ベンダー不具合修正
- 4 UAT合格 FS→ 5 カットオーバー/移行
WBSで起きがちな失敗と回避策:見積差異・工程抜け・稟議遅延を防ぐ運用と変更管理の型
見積差異の典型は「人的リードタイム」を見落とすことです。法務・セキュリティ・決裁など“人が判断する”工程は、作業時間より待ち時間が支配的です。WBS上は「準備(作業)」「審査・決裁(待ち)」「再提出(作業)」を分け、審査リードタイムをカレンダー日で設定。さらに、三点見積(楽観/最頻/悲観)から期待値をとり、経路上のタスクにバッファを配置するとブレが吸収できます。
工程抜けは「成果物→工程→責任→入口/出口」の順で潰します。特に漏れやすいのは、テストデータ準備、本番環境の接続申請、運用引継ぎ(SOP/訓練)、通知・FAQ、リリースノート承認、バックアウト手順の演習です。WBSのチェックリストを用意し、各最上位成果物に対して「レビュー」「承認」「変更要求反映」「品質メトリクス計測」を必ず付帯させます。これで“完了したと思ったら使えない”を減らせます。
稟議遅延は、準備不足とライン説明不足が原因です。対策は、稟議を1タスクにせず、草案作成→事前根回し→一次レビュー→最終決裁→予算反映の5タスクに分けること。各タスクに「必要添付(見積、効果試算、リスク対応、法務審査結果)」の入口条件を設定します。決裁日カレンダー(取締役会/稟議締め切り)をWBSに紐づけ、“締日逆算”で動くのがコツです。
運用面の型として、週次の「計画対実績」レビューをルーチン化します。色分けは出口条件準拠で統一し、遅延の原因を「作業/待ち/前提未了/変更影響」に分類。次週の回復プランをWBSの依存と一緒に更新し、リスク・課題(RAIDログ)とセットで報告します。過度なEVMにこだわるより、WBSベースのスループットと完了品質を合わせて見る方が、事業側の意思決定に向いています。
変更管理は、WBSの「ベースライン」と「変更ログ(CR)」を中心に回します。軽微変更(所要10%未満・品質影響なし)はPL裁量、重大変更(スコープ/予算/納期影響)はCCB(Change Control Board)承認、と閾値を先に決めておきます。承認済みCRは、必ずWBSの成果物・依存・見積・リスクに反映し、版管理(Baseline v1.1など)を残します。これを怠ると、現場の計画と経営の認識が即ズレます。
最後に、コミュニケーションの型をWBSに埋め込みます。各成果物のレビュー/承認会議をイベントとして登録し、関係者(RACI)を明記。エスカレーション閾値(クリティカル経路タスクが2日以上遅延など)を定め、PMO→経営への報告ラインを固定します。事業側PLは「説明責任の守護者」です。WBSがそのまま説明資料になるように作れば、プロジェクトは強くなります。
表:稟議・変更管理チェックリスト(抜粋)
| 項目 | 入口条件 | 出口条件 | 備考 |
|---|---|---|---|
| 稟議草案 | 効果試算、法務審査結果ドラフト | ステークホルダー一次同意 | 根回し先リスト化 |
| 事前説明 | 要点サマリ(1枚) | 主要懸念の書面化 | 異論はCR候補化 |
| 最終決裁 | 全添付完備、質疑想定集 | 決裁記録、予算紐付け | 決裁日カレンダー連動 |
| 変更要求受付 | 影響範囲ドラフト | CCB開催予定登録 | 軽微/重大の仕分け |
| CCB審議 | 根拠資料・代替案 | 承認/却下/保留の決定 | 議事録テンプレ使用 |
| WBS反映 | 依存・見積・リスク更新 | Baseline更新、通知完了 | バージョンタグ付与 |
事業側PLのWBSは、スケジュール表ではなく「説明責任と品質を担保するための成果物設計図」です。入口/出口条件、責任、依存を明確にしたテンプレートで作成し、稟議や審査といった人的リードタイムを計画に織り込めば、見積差異・工程抜け・遅延は大きく減らせます。今日示した型と表をベースに、まずは自社案件のWBSを30分で粗く起こし、関係者レビューで磨いてください。WBSが強くなれば、ベンダー交渉も上層部説明も、一段と筋の通ったものになります。
参考・出典(公式/信頼できるサイト)
- Project Management Institute (PMI): https://www.pmi.org
- IPA 独立行政法人情報処理推進機構(プロジェクトマネジメント関連ガイド): https://www.ipa.go.jp
- 経済産業省(DX/ITガバナンス関連資料): https://www.meti.go.jp
- The Scrum Guide(英語): https://scrumguides.org
- AXELOS(PRINCE2 公式): https://www.axelos.com
- IEEE(ソフトウェアエンジニアリング標準の総覧): https://www.ieee.org


コメント
