発注側・業務側プロマネ向けPMO”管理過多”対策:モニタリング目的化を防ぐ実践法

ケーススタディ

月曜朝の定例で、PMOから「先週版の進捗サマリは新フォーマットで」「EVMも色分けで」と指示が飛びます。昼には別のレビュー会で「リスクログの分類が統一されていない」と指摘、夕方は部門長ブリーフィングのスライド直し。実装側は「今日も手が動いていない…」とため息。上からは「ちゃんと管理しているのか」と問われ、ベンダーからは「報告作業が稼働を圧迫」と苦情。気づけば「報告のための報告」に1日が消えます。

本記事では、監視が目的化したPMO運用を、意思決定に直結する最小限のモニタリングに戻す方法を解説します。会議でそのまま使えるチェックリストと話法、廃止・縮小の判断表、適用手順まで示します。

現場が疲弊するPMO管理過多の典型事例と影響

大手刷新プロジェクト。PMOは「横串で見える化」を掲げ、週3回の進捗会、週1回のリスクレビュー、隔週の経営向け報告を運用しています。報告物は、進捗サマリ、課題・リスクログ、EVM(コストと進捗の管理指標)、品質レポート、ステークホルダー向け通信、依存関係マップなど合計11種類。フォーマットは毎月微修正が入り、「最新版で出し直し」が常態化しています。ベンダー側は準備に1回あたり2〜3時間、週合計で8〜12時間を消費。作業日は常に中断され、集中時間が生まれません。

会議では次のようなやり取りが続きます。
– 「赤のタスクが多い。緑に戻して」→対策の中身より色の説明に時間を使う
– 「根拠データを添付して」→スクリーンショット収集が目的化
– 「経営報告用にメッセージを整えて」→表現の調整で半日消える

結果として、実装の手が止まり、課題は数字上「処理済み」でも実態は進まず、”見かけ上の緑化”が進みます。1スプリント(2週間)あたりの会議時間は14時間、ベンダー稼働の約20〜25%が報告・会議に費やされ、開発のスループット(単位期間に完了する作業量)は30%低下。ストレスが高まり、赤を出しにくい空気が生まれ、問題の早期発見が遅れます。さらに悪化すると、現場は「隠す・遅らせる」防衛行動に移り、経営は「さらに管理を厚くする」悪循環に入ります。最終的には、品質問題の顕在化、追加予算の要求、関係者間の信頼低下に至り、プロジェクトは「止める決断」も「進める決断」もできない中途半端な状態に陥ります。

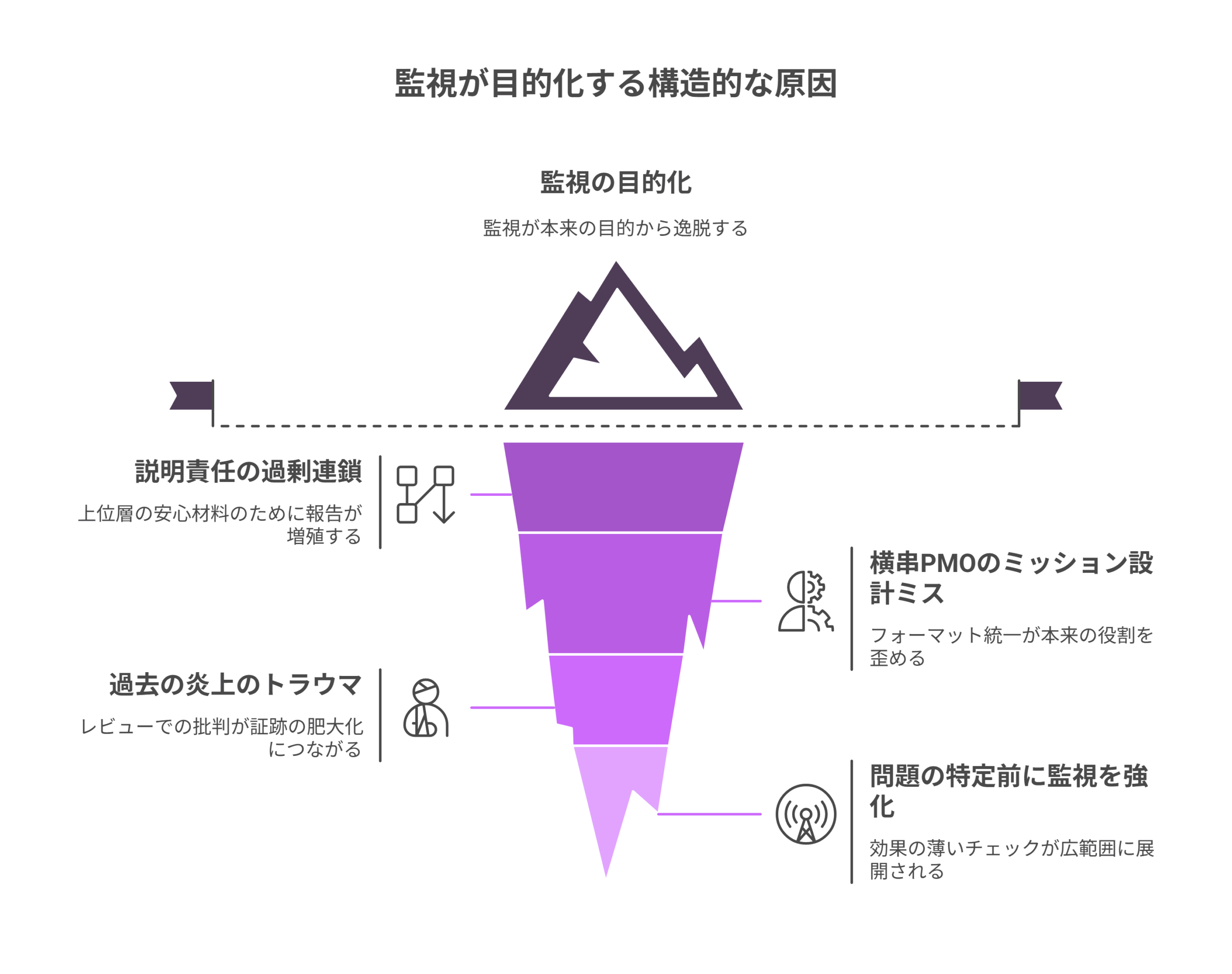

なぜ監視が目的化するのか構造的原因と兆候

監視が目的化する背景は、個人の意識だけではありません。構造的に起きやすい条件があります。

  • 説明責任の過剰連鎖:上位層の安心材料のために「数字が欲しい」が先行します。数字の意味(どの決断に使うか)が後回しになり、報告は増殖します。
  • 横串PMOのミッション設計ミス:本来は障害除去と意思決定の迅速化が役割ですが、「フォーマット統一」「提出率100%」がKPIになると、手段が目的に変わります。
  • 過去の炎上のトラウマ:レビューで叩かれた経験から「証跡を厚く」が正義になり、現場の負荷を勘定しないままテンプレが積み増されます。
  • 問題の特定前に監視を強化:どこで詰まっているか不明なまま、全体に網をかけるため、効果の薄いチェックが横展開されます。

監視目的化の早期兆候は次の通りです。
– 目的が言えない報告物がある:「このレポートは何の判断に使うか」を3秒で答えられない
– 指標がアウトカム(成果)ではなくアウトプット(作業量)に偏る:資料枚数、提出率、会議開催数を追いかける
– レポートが意思決定に使われない:レビューの指摘が表現や色の話に終始する
– 現場の稼働配分が逆転:管理・報告が15%を超えるが、誰もそれを測っていない
– 赤の発見が遅れる:初めて赤に気づくのが月次報告になっている

これらが見えたら、運用を止める・減らす方向の「構造改革」が必要です。個人の努力(頑張って早く作る)で解決しようとすると、必ず再発します。

発注側が押さえるべき原則と実務で使う指標

本文では、「意思決定ドリブン・モニタリング」と「最小限の3点セット」に限定して解説します。

意思決定ドリブン・モニタリング

モニタリングは「見る→決める→動く」の最短ループのためだけに設計します。各報告物・指標について、以下が直ちに示せないものは廃止または縮小します。

  • どの決断を支えるのか(採る/やめる/待つの三択)
  • 誰が、いつ、その決断をするのか(意思決定者と期限)
  • その判断に十分な根拠は何か(事実・サンプル・数値)

最小限の3点セット

週次の管理は「達成・障害・判断」の3点に絞ります。英語の頭文字でDDD(Done, Difficulties, Decisions)と覚えると便利です。

  • 達成(Done):今週確実に価値を生んだ成果。予定との差分は要因と次の一手まで
  • 障害(Difficulties/Blockers):進行を止める上位3件。必要な支援と期限を明記
  • 判断(Decisions):発注側に決めてほしいこと。選択肢・影響・期日をセット

実務で使う指標は、成果と前倒し検知に効く最小構成にします。

  • 成果の着地:業務KPI(例:テスト用モックではなく実ユーザーの有効化数、処理件数、一次応答時間)
  • 進捗の速度:完了ストーリー数/週、クリティカル経路の遅延日数
  • 手戻りの兆候:再オープン率(いったん完了後の差し戻し比率)、欠陥密度(低〜中重大度の増加傾向)
  • 障害の解消速度:重要課題の平均リードタイム(起票→解消)
  • 稼働の健全性:報告・会議に使った時間比率(総稼働の10〜15%以内を目安)

ポイントは、数を減らす一方で「意思決定につながる説明」をセットで運用することです。例えば「再オープン率が2週連続で上昇(5%→12%)。要因は業務ルールの未合意。選択肢A:業務決定を今週木曜に前倒し、B:一部仕様を暫定で固定。推奨はA。決定者は業務部長、期限は木曜12時」と書けるかどうかです。

会議で使えるチェックリストと話法テンプレ

報告書の例

まず、報告物を棚卸しし、残す/減らす/やめるを決めます。下の表を使って、各アイテムの「判断にどう効くか」を言語化してください。

報告物/会議 目的(どの決断に使うか) 意思決定者/期限 根拠データ 所要時間(作成/会議) 方針(継続/縮小/廃止) 備考
週次進捗サマリ 経営の継続判断(Go/No-Go) 企画本部長/金曜 完了成果、遅延日数 60分/30分 縮小 1枚に集約
リスクレビュー 支援要否の決定 事業責任者/水曜 Top3リスク 45分/30分 継続 Top3だけ
EVM詳細 予算配分変更の決断 CFO/月末 コスト実績 120分/0分 廃止 月次に統合

会議アジェンダの例

週次会議はアジェンダと時間目途を決めると安定します。「DDD-15分アジェンダ」の例を示します。
– 0〜2分:先週の達成(予定との差分は要因と対処のみ)
– 2〜7分:障害Top3(必要な支援、責任者、期限)
– 7〜12分:必要な判断(選択肢・影響・推奨・期限)
– 12〜15分:次のアクション確認(誰が、いつまでに)

会議での話法の例

「この資料は何の決断に使いますか。決め手がないなら作成を止めます」
「今の赤の要因は2点です。Aは私たちで潰します。Bは業務側の判断が必要です。選択肢は2つ、推奨はA、期限は木曜です」
「提出率100%より、障害解消リードタイムを3日以内にするKPIに置き換えたいです」
「報告・会議の稼働が総工数の22%です。来週から10〜15%に収める運用に変えます」

報告物棚卸しの提案メール例

件名:報告物の棚卸しと運用見直しの提案(意思決定ドリブン化)
宛先:PMO、事業責任者、ベンダーPM
本文:
関係各位

お疲れ様です。××です。
現在、報告・会議の稼働が約22%となり、実装への影響が顕著です。プロジェクト稼働の効率化のため、以下ご相談させていただきたく、次回定例会にてアジェンダとして協議させてください。

提案:添付の棚卸し表に基づき、来週から「達成・障害・判断」の3点に絞った週次運用へ移行します。EVM詳細は月次に統合、経営報告は1枚サマリ化。

目的:意思決定の迅速化と障害解消リードタイム短縮(目標3日以内)。

合意事項:各アイテムの方針(継続/縮小/廃止)を明日17時までにコメントください。

プロジェクト稼働の効率化のため、ご理解賜りますようお願い申し上げます。

×× ××

事例適用:管理疲弊案件を立て直す具体的手順と今後の一歩

管理過多で無駄の発生している状況は見直を検討している間にも、無駄が継続して発生します。参考として2週間で立て直す場合は、どういったタイムラインになるか見てみましょう。

手順1:現状の可視化(半日)

  • 直近2週間の会議・報告にかかった時間を集計(自他含む)
  • 既存の報告物を一覧化し、目的が答えられないものに印(廃止候補)
  • 課題の平均リードタイム、再オープン率、完了ストーリー数を算出

手順2:棚卸しワークショップ(1時間)

  • 上の表で「目的→意思決定者→期限→根拠」を埋める
  • 行動基準:目的不明は廃止、重複は統合、月次で足りるものは週次から外す
  • 合意:報告・会議の稼働を10〜15%以内にするKPIを設定

手順3:DDD運用のパイロット(2週間)

  • 週次会議は15分、DDDのみ。障害Top3は解消期限付きでトラッキング
  • 経営報告は1枚。色より意思決定(Go/No-Go/待つ)を明記
  • 指標は5つ以内(成果、速度、手戻り、障害解消、稼働比率)

手順4:結果のレビューと定着

  • Before/Afterを数値で共有:
  • 週次会議時間 14h→6h
  • 管理稼働比率 22%→11%
  • 重要課題の平均リードタイム 5日→2日
  • 再オープン率 12%→6%

上記が出たら、運用を標準化し、他チームへ展開

見直し前

  • 会議で「赤が多い。緑に戻して」が中心
  • レポートは11種類、提出率を追う
  • ベンダーは報告作業に週10時間、実装が遅延
  • 経営は「管理強化」を指示、現場は疲弊

見直し後

  • 会議は「達成・障害・判断」の3点のみ、15分で終了
  • レポートは3点セット+月次詳細に集約
  • 障害は期限付きで支援が決まり、解消が前倒し
  • 経営は「待つ・やめる」決断も迅速化、現場の集中時間が回復

この立て直しは、発注側が旗を振らないと進みません。ポイントは「止める勇気をデータで支える」ことです。稼働比率とリードタイムという“お金と時間”の指標で、社内政治の壁を越えてください。

まとめ

  • PMOの管理過多は、提出率や色分けが目的化し、実装の手を止めることから始まります。
  • 対策は「意思決定ドリブン」と「DDD(達成・障害・判断)」の2本柱に絞り、報告・会議を成果と前倒し検知に紐づけることです。
  • 報告・会議の稼働比率を10〜15%以内、障害解消リードタイムを3日以内にするKPIが、時間とお金の守りどころです。
  • 棚卸し表で「目的→決定者→期限→根拠」を言語化し、目的不明の運用は止めます。

明日1つだけやるなら、週次会議を「達成・障害・判断」の15分アジェンダに置き換え、同時に報告物を1つ廃止することを宣言してください。これが最初の止血になります。
